<thead id="0ias9"></thead>

        <strike id="0ias9"><label id="0ias9"></label></strike>

      1. <b id="0ias9"></b>
      2. logo_連云港堿業有限公司

        連云港堿業有限公司

        LIANYUNGANG SODA ASH CO.,LTD.

        咨詢熱線

        0518-86088666

        二維碼_連云港堿業有限公司

        新聞中心

        News center

        聯系我們

        contact us

        電話:0518-86088666
        傳真:0518-86081111
        純堿銷售:0518-86088888
        氯化銨銷售:0518-80688726
        空分、危化銷售:0518-86088728
        外貿:0518-86088729

        新聞速遞 www.lygsoda.com

        連云港堿業有限公司搬遷升級改造項目周工作簡報(第十八期)

        發布時間:2023-08-08

        連云港堿業有限公司搬遷升級改造項目

        周工作簡報

        〔2023〕第18期



        指揮部綜合部編                       2023年7月31日

        【簡訊】

        一、指揮部工作動態

        7月24日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

        7月26日,項目部召開會議,討論第三方項目管理服務公司定標、十九期設備招標文件及技術規格書、項目部涉及人員安排、十四化建及二化建設備安裝計劃等有關事宜。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

        二、設計工作開展情況

        聯堿及總體院:提交271原料煤儲運、280a換熱站、101b、151、153、280b環境專業PDF圖紙,523結晶分離工段、440污水回用水處理間、420脫鹽水站上部結構圖,531輕灰排架廠房吊車梁天窗屋面板、鋼平臺結構圖及15.96m層升版結構圖,601變電所2、410供水及消防泵房、525銨包裝及儲運、535成品庫房、540小蘇打裝置電氣圖紙。

        合成氨裝置院:提交合成氨裝置外管883單元升版結構圖紙,720變換單元電氣專業電子簽章版圖紙,740硫回收單元更新結構圖紙。

        三、工程實施推進情況

        (一)整體形象進展

        上周完成地管施工143.5米;各標段施工按計劃有序推進中。

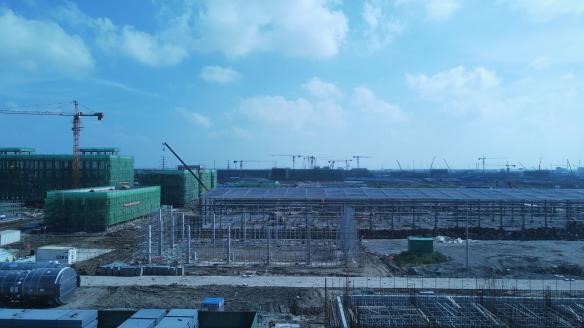

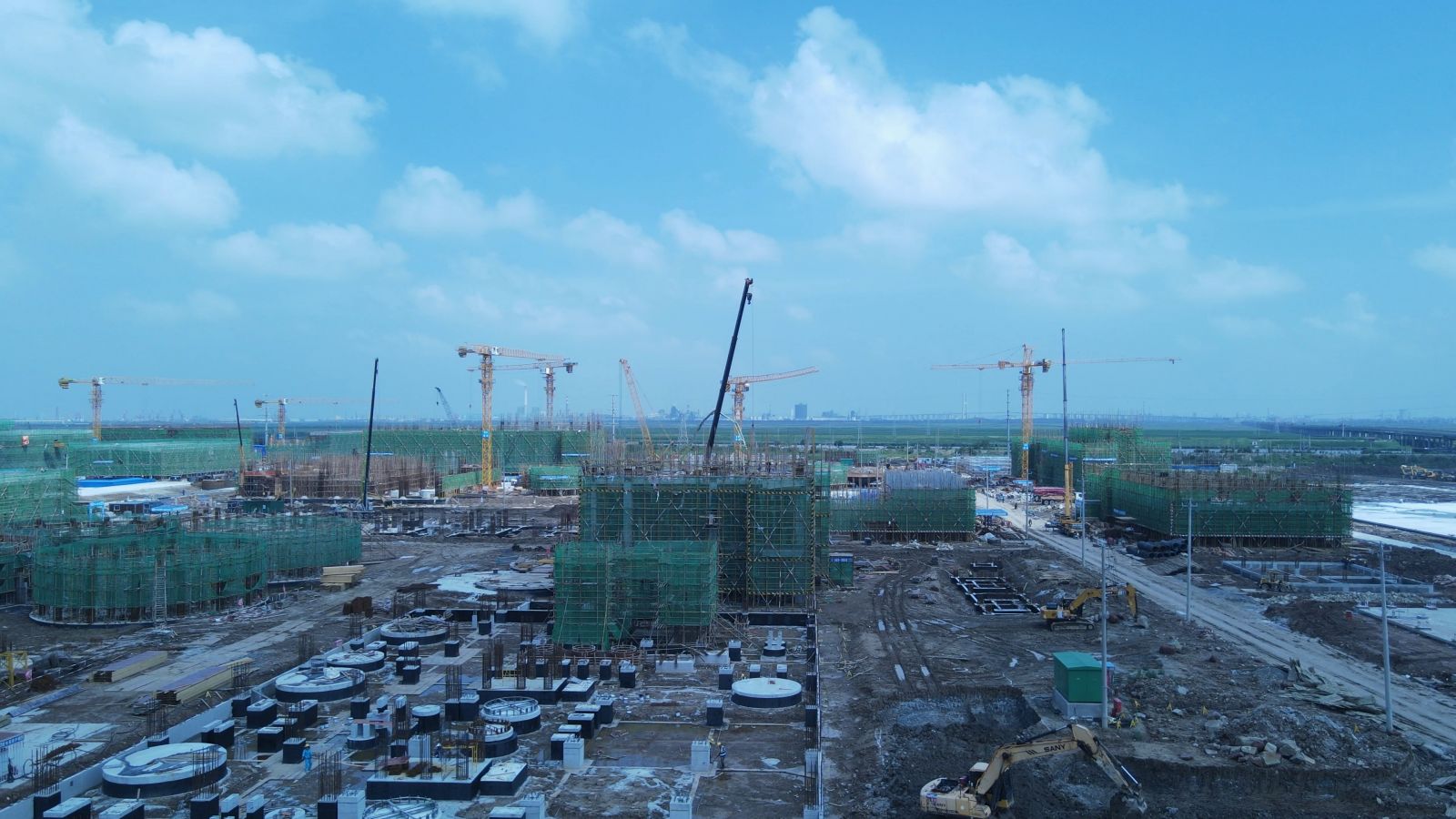

        合成氨片區施工實錄

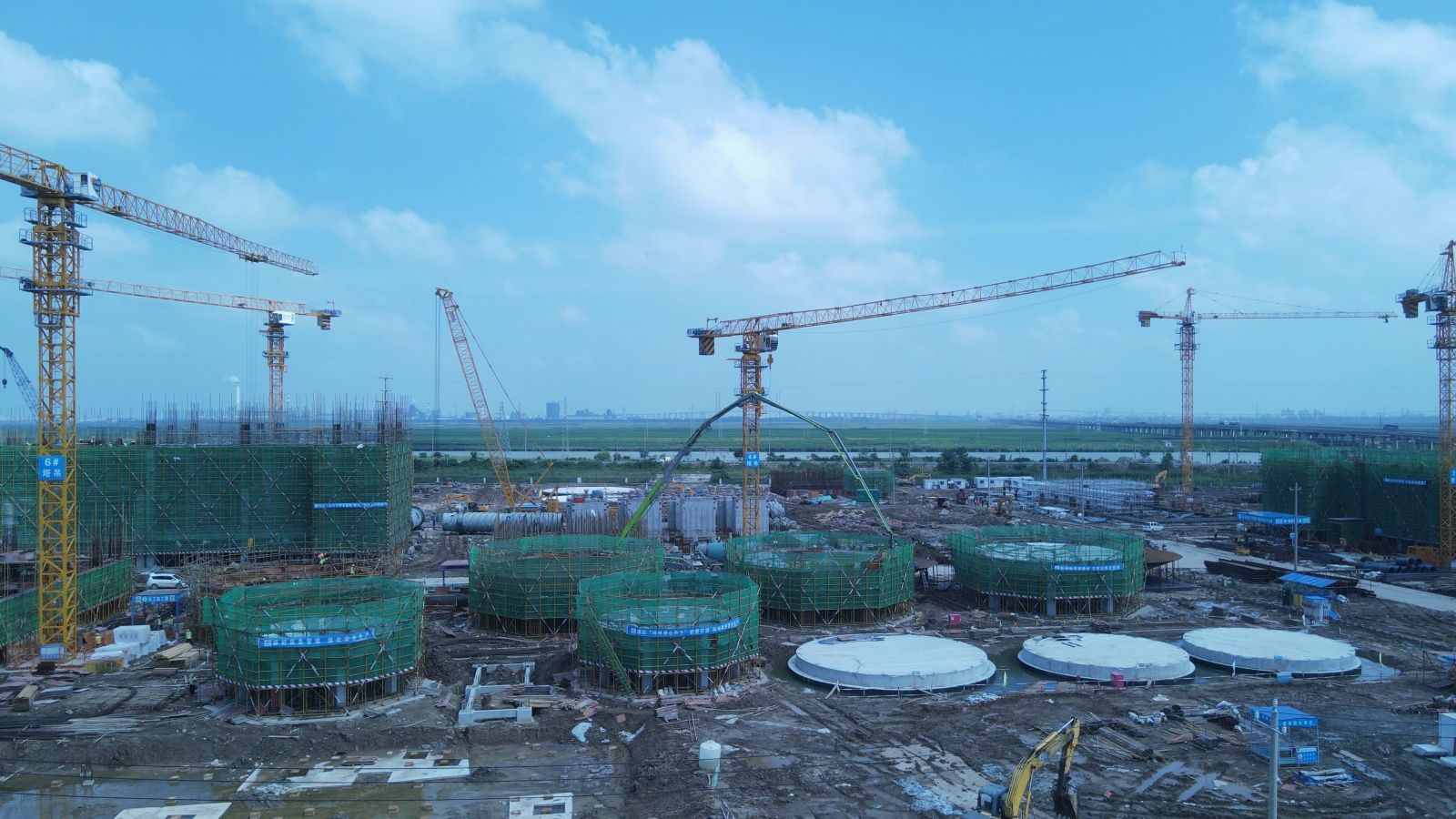

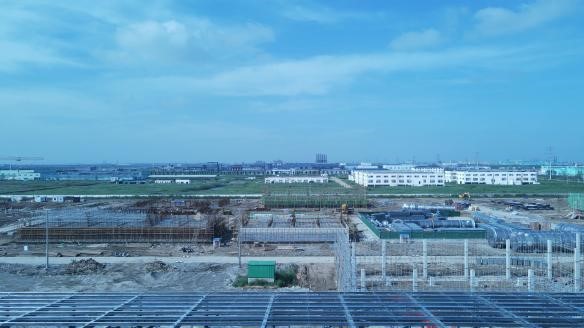

        聯堿片區施工實錄



        (二)分部分項工程進展

        1、地管施工

        ⑴聯堿片區

        完成井室澆筑2座。累計完成地管施工20994米完成總量95.8%。

        ⑵合成氨片區

        完成完成過路段消防管、初期雨水管共計89.5米,混凝土雨水井澆筑4座,球墨鑄鐵管鋪設54米,混凝土雙篦平篦式雨水口24座,累計完成地管施工16466.61米 完成總量88.1%。

        2、建筑工程施工

        ⑴聯堿一標段101b聯堿辦公樓砌體及二構施工;152中心控制室鋼結構屋面安裝,基礎磚墻±0m以下砌筑;151化驗中心地坪以下砌體施工準備;340機電儀維修廠房鋼結構屋面工程,廠家預制加工完成;510重堿車間蒸吸罐區其他非標設備基礎,V51301A/B頂板及加強筋拼裝、V51301A溢流箱內加強筋安裝;532重灰工段深基坑接樁,土方回填;280b換熱站屋面鋼結構工廠預制基礎磚墻±0m以下砌筑;550壓縮及冷凍裝置空冷器框架,廠房基礎澆筑。

        ⑵聯堿二標段612芒硝輸送二層預埋件安裝;614真空制鹽循環水站吸水池止水鋼板焊接;524干銨工段7-15軸基礎磚墻抹灰,1-6軸基礎磚墻砌筑;503變電所3防沉板下土方回填打夯完成;525銨包裝及儲運8-16基礎墻體抹灰,1-7軸基礎回填打夯完成。

        ⑶聯堿三標段420脫鹽水站排架柱腳手架及外防護架;430污水處理污泥廠房二層內外架、好氧池內外墻腳手架搭設,綜合池墊層砼澆筑;440污水回用調節池頂板拆除完成儲藥間設備基礎模板;810火炬抽排水;118停車辦公區轉運砌體材料;540小蘇打裝置一層內架搭設,4個設備基礎刷防腐;160編織袋庫回填打夯;535成品庫房3軸~44軸筏板鋼筋模板,承臺及基礎梁開挖。

        ⑷合成氨一標段101a合成氨辦公樓三樓構造柱腰梁支模;103綜合樓二樓欄板支模;157備品備件庫鋼結構安裝;102食堂浴室浴室支撐架搭設,梁底支模;280a換熱站清理材料。

        ⑸合成氨二標段271原料煤儲運破碎樓三層底板放線,#1轉運站頂層梁板柱澆筑,#2轉運站三層支撐架搭設,鋼筋綁扎、支模,角撐、斜撐、圍檁安裝;820合成氨循環水站清凈廢水池上部結構,塔下水池墻壁支模;711煤漿制備二層腳手架搭設,鋼筋綁扎,支模,安裝預埋件,初期雨水池池壁鋼筋綁扎,支模,支撐架搭設,套管安裝;762壓縮機廠房上部結構支模;761冷箱基礎冷箱防護墻拆模;膨脹機房上部結構鋼筋綁扎;712氣化框架立柱腳手架搭設,鋼筋綁扎,基礎承臺鋼筋綁扎,支模,防腐;灌注樁施工;842空分機柜間鋼筋綁扎;713渣水處理集渣池鋼筋清理,設備基礎預埋螺栓安裝。

        ⑹合成氨三標段754氨庫東側管廊基礎排水;720變換#2框架一層梁板支模;730低溫甲醇洗基坑排水;884合成氨裝置給排水管網基坑排水;751合成氣壓縮壓縮機底部埋件安裝;832煤儲運變電所1層板底梁底埋件安裝;752氨合成頂板支模;833合成氨變電所支撐架搭設;843合成氨裝置控制室基礎支模。

        四、物資采購開展情況

        完成新增采購計1項;。截至目前,累計完成采購招標229項,7997臺(套),總計合同金額184520.30192萬元。

        返回
        頂部

        2020久久久人人,色亚洲激情综合精品无码视频,亚洲第一av婷婷五月天,午夜免费无码福利视频网址

        <thead id="0ias9"></thead>

              <strike id="0ias9"><label id="0ias9"></label></strike>

            1. <b id="0ias9"></b>
